吉林国文医院项目是亚泰建筑公司走向外部市场,成功拓展的一个大型项目。从他的前期运作到成功签订合同,体现了亚泰建筑公司规范运营、科学管理、外拓市场的能力。在施工中得到建设单位、监理公司及当地各级主管部门的认可,则认证了亚泰建筑公司自身的强大实力。我们依托亚泰集团的品牌优势、依靠集团公司产业链的支持,凭借自身不断发展和提高的核心竞争力,一定会成功拓展更多的工程项目。

1、项目名称:吉林国文医院迁建项目
2、建设性质:新建
3、投资单位:吉林国文医院
4、建设单位:吉林国文医院
5、建设地点:公主岭市河南大街以南,新生西路以西。
6、建设规模:吉林国文医院迁建项目一期包括门诊楼、病房楼、学术活动中心,总建筑面积约132115平方米;二期包括地下车库、二期病房楼,总建筑面积约52559平方米。
7、建设年限:2014年4月-2016年12月
8、投资估算:8亿元
合同签订及开工

2014年3月13日是亚泰建筑公司值得纪念的日子,经过与投资单位进行两个月的项目谈判,双方达成了一致的建议。投资单位对亚泰建筑公司进行考察后,对我单位表示极其满意,双方这一天签订合同,预示着双方正式合作的开始。

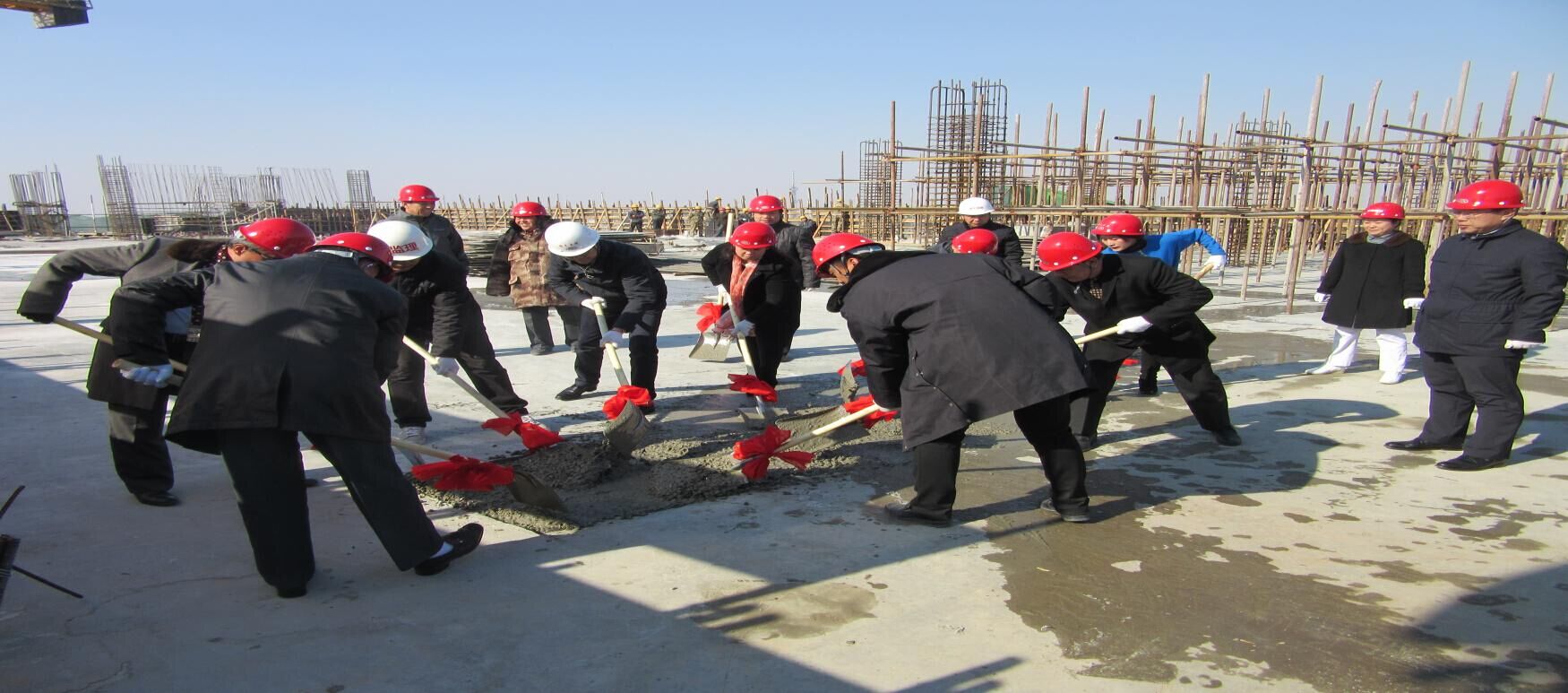

2014年3月19日,吉林国文医院项目举行开工仪式,建设单位国文医院董事长吕国旗、总经理李清业,监理单位总监张景军,亚泰集团副总裁韩冬阳、建筑公司主管领导等参加了开工仪式,标志着吉林国文医院项目正式开工。
吉林国文医院项目的外拓成功,为亚泰建筑公司对外拓展激发了活力。高楼万丈,自夯基开始。一个项目的顺利进行,在于有一支精良的施工队伍。为了塑造亚泰建筑品牌,打造亚泰建筑城市名片,公司对吉林国文医院项目非常重视,派驻大型项目组进驻现场施工。
临时设施建设

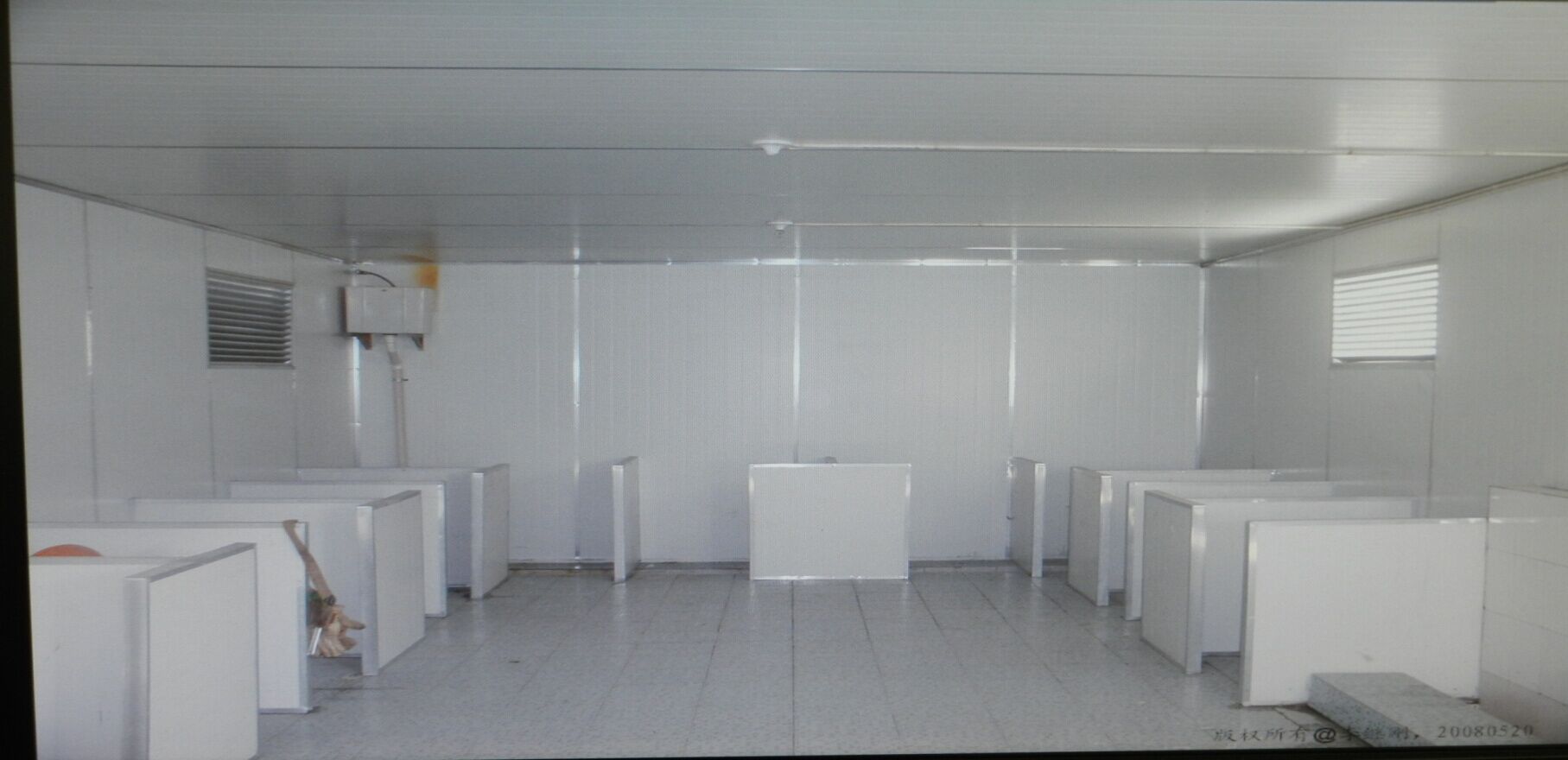

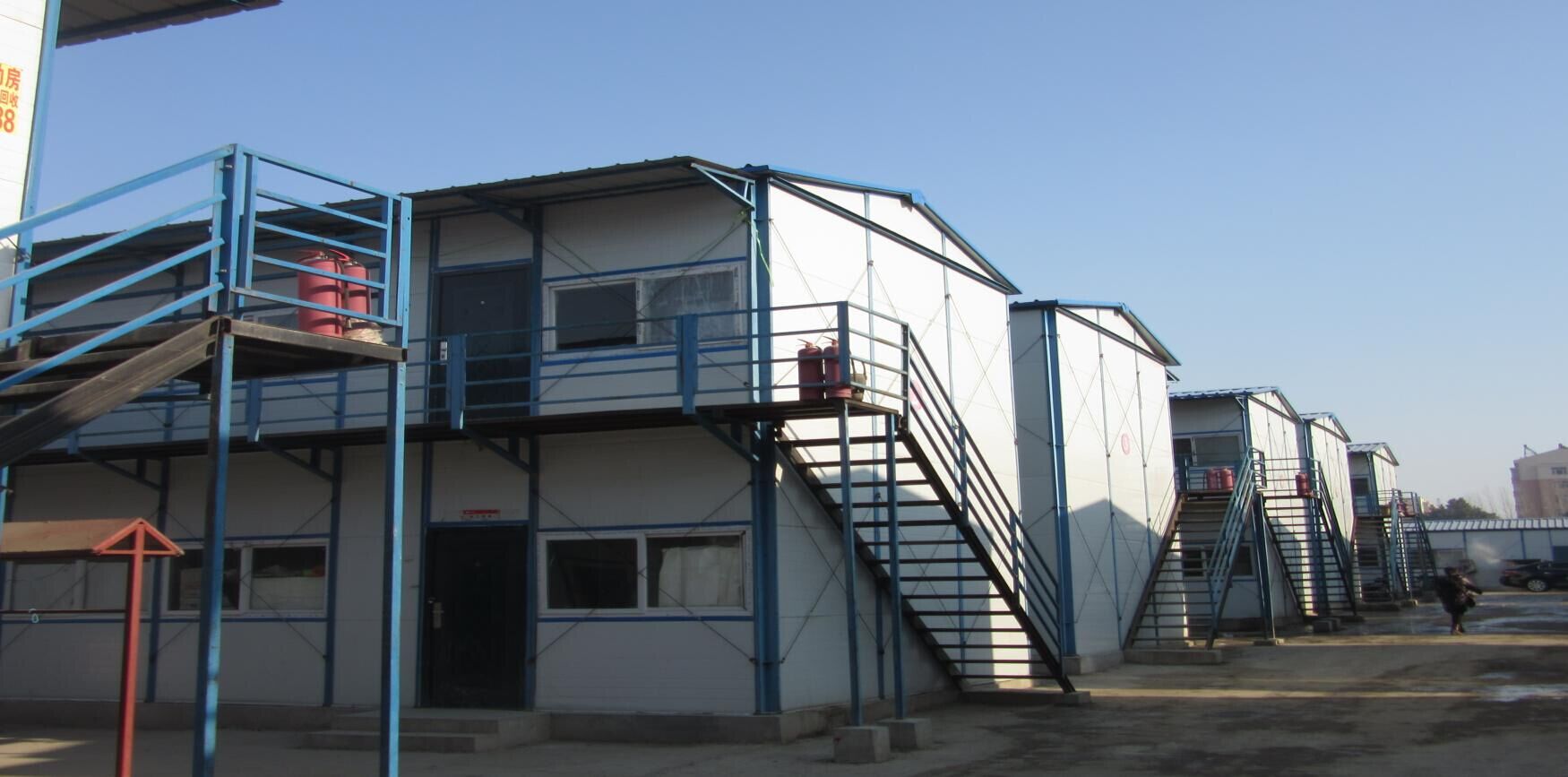

依照亚泰建筑临设标准进行统一建设。临时设施整体采用彩钢瓦夹心复合板活动板房,办公室铺贴地砖,办公室、生活区路面硬化、照明灯具安装齐全,空闲地带修建花坛、种植花草,施工现场环境优美,达到美化、亮化、净化、硬化要求。职工生活区和施工区分区设置。生活区按照标准设置淋浴室、娱乐室、医务室,保障职工的文化生活和医疗保障工作。职工宿舍严格管理,定时清理卫生,为职工创建一个健康文明的生活环境。现场购置标准垃圾箱,生活垃圾定点存放、及时清运,宿舍分区实行责任制。工人食堂设置专门区域,食堂工作人员持健康证上岗,食堂设置专职卫生负责人进行管理。

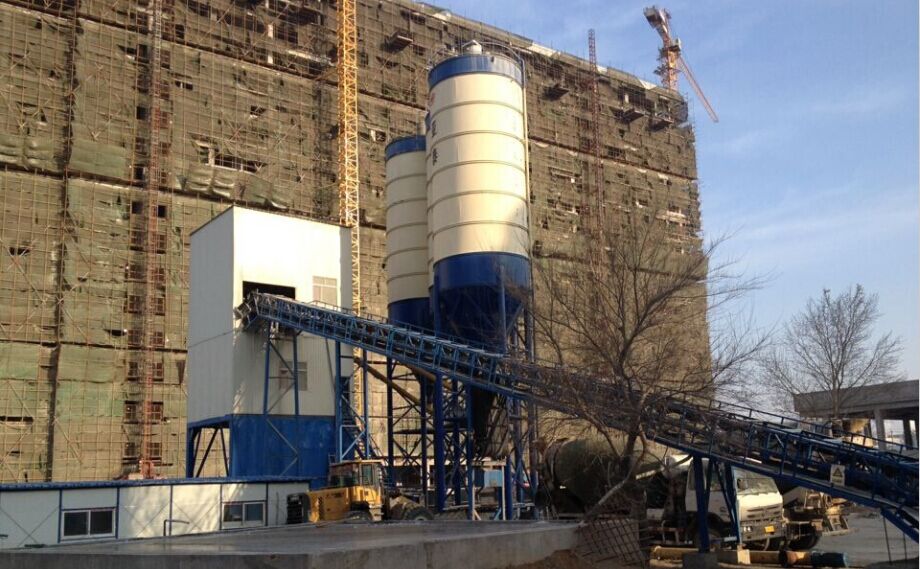

为保证工程质量及工期,甲方指定国文医院必须使用亚泰商混。公司领导考虑从长春及伊通长途运输,运输费用成本增高,且混凝土长距离运输及时性不能完全保证,双方协商在施工园区内建立商混现场搅拌站。在一切条件具备的前提下,商混站历时23天建站完成。商混站占地面积900m2,规模为180站,日产量2000m3,全年累计总产量130000m3。
垫层施工
由于本工程设计无找平层,SBS防水直接施工在垫层上,致使垫层达到找平层的标准,此要求超出企业标准。项目部施工采取电抹子进行打磨垫层,达到了施工地面的标准。

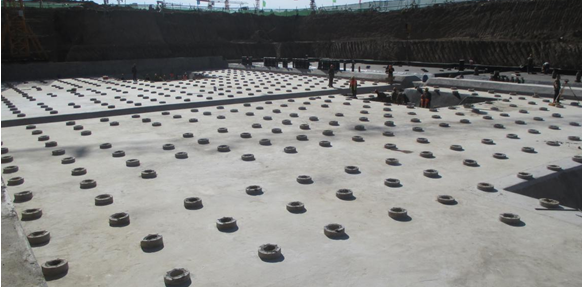

基层清理

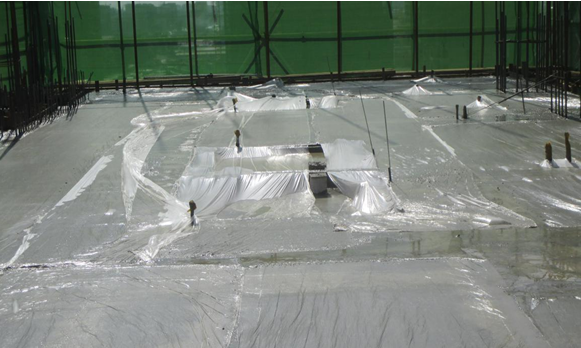

基础垫层

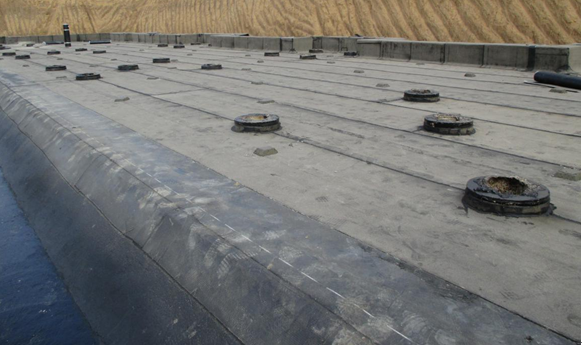

地下室地面防水为2遍SBS改性沥青防水卷材,要求无空鼓,并用压辊进行滚压。

钢筋工程

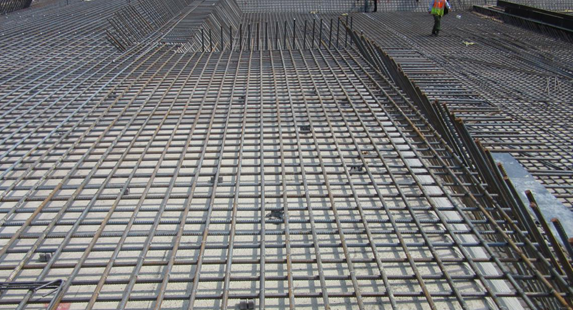

在本工程钢筋施工中,项目部严格按照规范要求对钢筋的进场验收、制作加工、安装绑扎。更加规范了试验送检制度。钢筋进场需建设单位、监理单位、施工单位人员到场进行钢筋型号、直径、等级、数量、出厂合格证的检查,三方签字后进行现场取样并送至实验室后方可卸车。技术人员检查钢筋工的下料单后方可制作。钢筋梁板下层钢筋绑扎:用墨斗在梁板底模板上弹设钢筋位置控制线,按钢筋位置控制线放置钢筋;钢筋梁板上层钢筋绑扎:用小白线挂在梁上作为钢筋放置控制线。浇筑砼时用跳板铺设人行通道,避免工人踩踏钢筋。

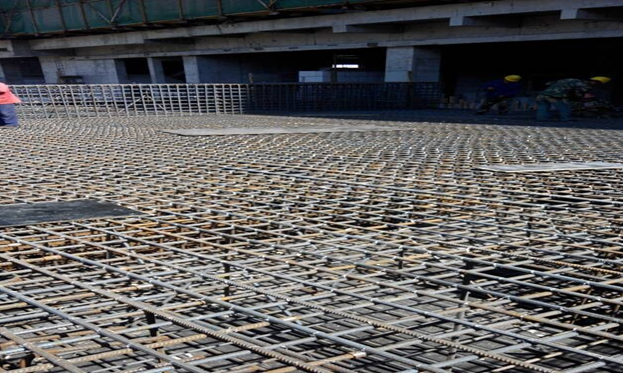

地下室底板钢筋
直线加速器钢筋绑扎完成后验收
模板、混凝土工程
本工程特点为框架结构,梁柱截面大,配筋多,给砼的浇注带来一定困难。项目部采取以下措施:柱浇筑前在底面上均匀浇筑50mm厚与混凝土配合比相同的去石子水泥砂浆。柱混凝土应分层浇筑振捣,每层浇筑厚度控制在500mm左右。混凝土下料点分散布置循环推进,连续进行。采用细振动棒,除上面振捣外,下面配有2人随时敲打模板。梁柱混凝土一次浇筑完毕。浇筑完毕后,随时用塑料布进行覆盖梁板,柱用塑料布包裹,避免混凝土出现裂缝。
模板安装对结构的外观尺寸起着决定性作用,本工程全部采用多层漆面胶合模板,支撑系统全部为钢脚手支撑。

模板施工完成验收

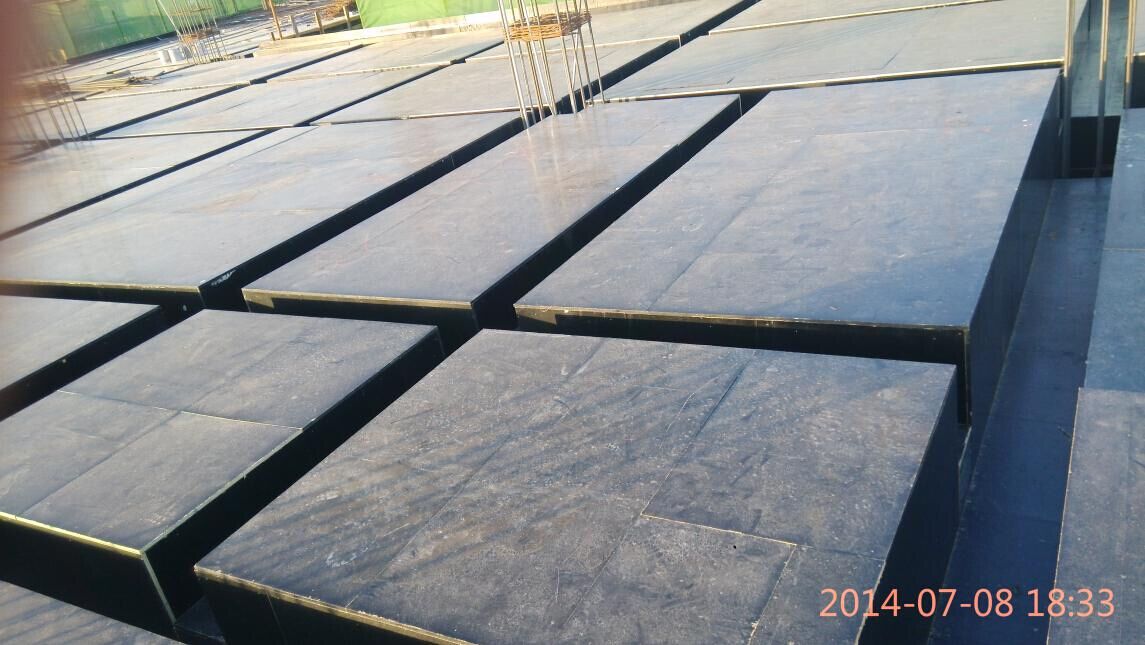

混凝土施工完毕后覆盖薄膜塑料布,定期浇水养护,保证砼强度,养护时间14天
抹灰工程
门诊楼砌筑工程施工严格按照规范要求进行施工,垂直度及平整度均控制在5mm以内,水平灰缝宽度15mm,纵向灰缝宽度20mm,砌块搭接长度不小于砌体长度的1/3。

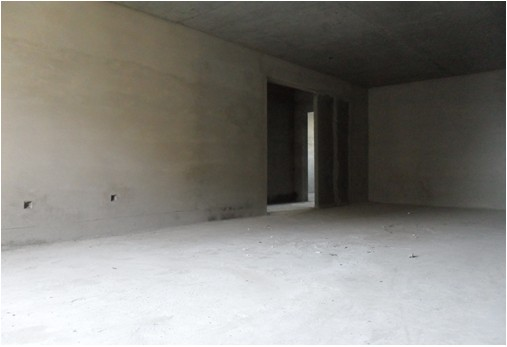

抹灰施工按要求对砼基层进行湿润,并设置灰饼,两遍抹灰,抹灰要求平整度及垂直度均控制在3mm以内,表面光滑、洁净,颜色均匀,预留线盒尺寸正确、边缘整齐且位于同一水平面。
安全文明施工
现场主道路采用砼进行硬化处理,其它施工支路采用毛石铺垫。按照施工现场平面图设置各项临时设施,并随施工不同阶段进行调整。严格按防汛要求,设置连续、通畅的排水设施,防止泥浆污水、废水外流或堵塞下水道和排水河道。

现场主要施工部位作业点和危险区域以及主要道路口都设有醒目的安全宣传标语或合适的安全警告牌。消防器材按规定配置,齐全有效。

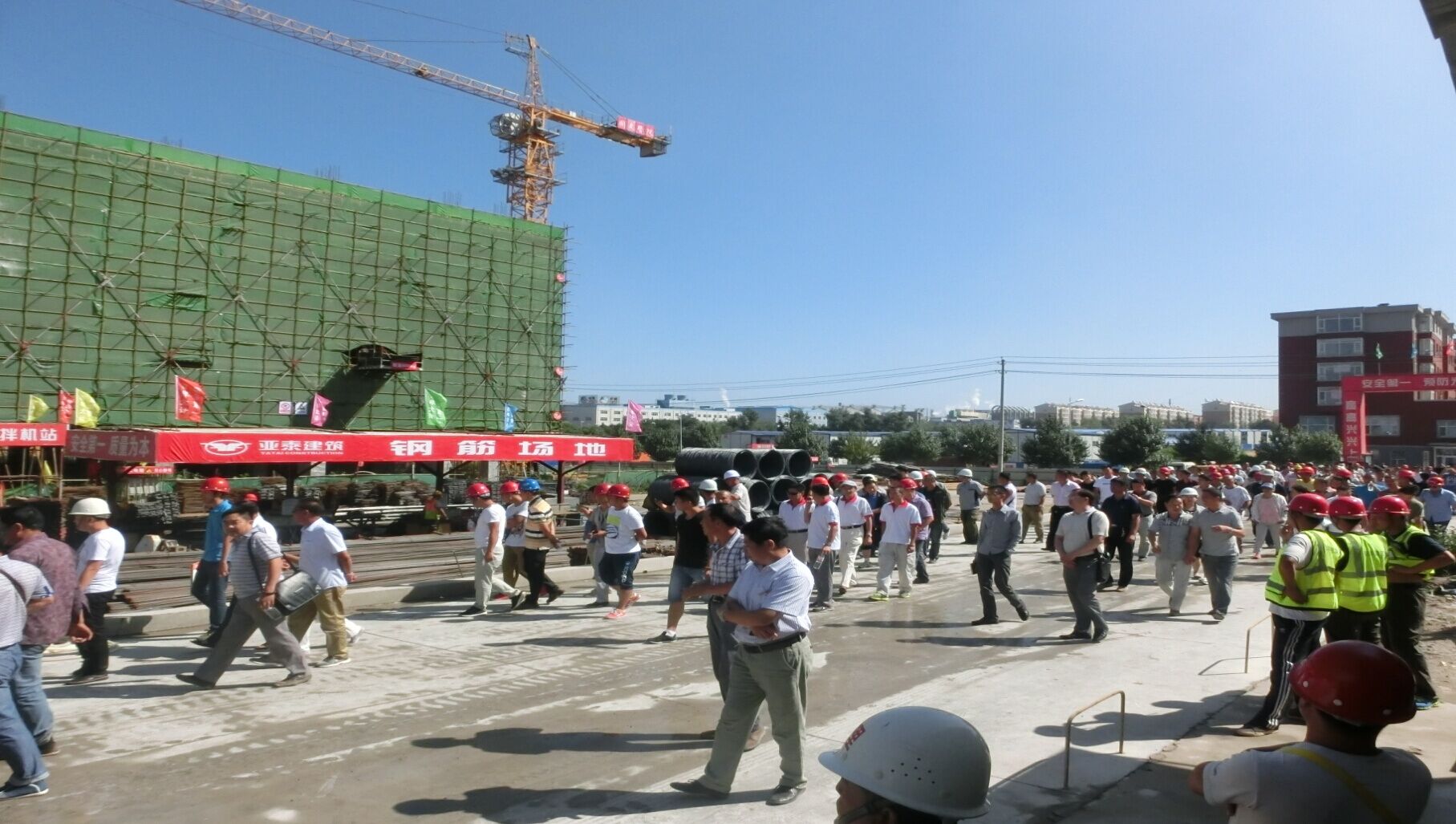

国文医院项目在公主岭市已成为标杆工程,公主岭市质检站联合安监站组织当地200多 家建筑施工企业对国文医院工程进行参观学习。亚泰建筑公司国文医院项目的质量管理、进度管理、安全文明施工等方面成为当地施工企业学习的榜样。

病房楼主体封顶

病房楼封顶,建设单位、施工单位领导合影留念
2015年6月5日中国建设工程质量协会在北京钓鱼台国宾馆召开2015年度全国房地产业、建筑业高层论坛及2015年度全国优质工程评选工作会议。由吉林亚泰建筑工程有限公司施工的“吉林国文医院迁建项目”获得《2015全国优质工程金质奖》称号。

吉林国文医院是国家三级甲等医院,医院迁建项目是公主岭市重点工程,得到了省卫计委、市委、市政府、市卫计局的极大重视和支持。2016年1月26日上午7时,在吉林国文医院新建门诊楼前举行了庄重而严肃的升国旗、院旗仪式,这是院方对亚泰建筑公司施工质量的肯定,这也标志着吉林国文医院一期迁建项目的完美收官,同时吉林国文医院也以全新的面貌面向广大患者,进入试营业阶段,至此吉林国文医院进入了崭新的篇章。

吉林国文医院升国旗、院旗仪式

吉林国文医院一期门诊楼

吉林国文医院正门

吉林国文医院侧面

吉林国文医院一期病房楼

吉林国文医院一期门诊楼休息区

吉林国文医院一期门诊楼内部
在吉林国文医院二期工程已经面临着全面竣工的同时,2016年4月24日,吉林国文医院与北京大学肿瘤医院举行了战略合作签约仪式,获得圆满成功。合作仪式的签署标志着吉林国文医院成为北京大学肿瘤医院在吉林省内唯一战略合作伙伴。

院长吕国旗表示,吉林国文医院在发展过程中得到了社会各界的广泛支持。在此特别感谢省卫计委、市委、市政府、市卫计局以及市内其他部门多年来给予的扶持;特别感谢吉林大学中日联谊医院给予的无私帮助;特别感谢吉大一院、吉大二院、省肿瘤医院、省中医院专家们的鼎力支持;同时感谢亚泰建筑公司在吉林国文医院迁建项目中所付出的辛勤劳动和汗水。
随着医院服务半径的不断扩大、随着医院品牌价值的不断提升。“吉林国文医院将充分发挥资本的力量,我们有信心集聚更多的医疗力量,把我省的医疗卫生事业做的更好,更好的回报社会。”吕国旗说。

吉林国文医院项目的拓展成功,为亚泰建筑公司提供了宝贵的项目拓展经验。亚泰建筑公司在项目管理中实行“精细化管理,细部节点化管理,重点项目重点化管理”的管理模式,从建设单位、监理单位、各级主管部门的满意程度来看,这种管理模式取得了良好的效果。在未来,亚泰建筑公司秉承“在创新中发展,在发展中创新”的管理理念,做大做强亚泰建筑品牌,打造高品质的城市名片,辐射长东北。
